机构完成内部接入评估并决定立项后,进入实施阶段。返工多因业务范围变化、源数据无人解释、外部事项未排期,或查询授权尚未进入业务流程。

实施计划应覆盖申请准备、技术环境、数据治理、系统建设、测试验证和上线运行。以下属于项目实施方法,并非监管部门发布的统一程序。受理路径、材料、账户范围、网络和权限事项,应以机构适用要求及沟通结果为准。

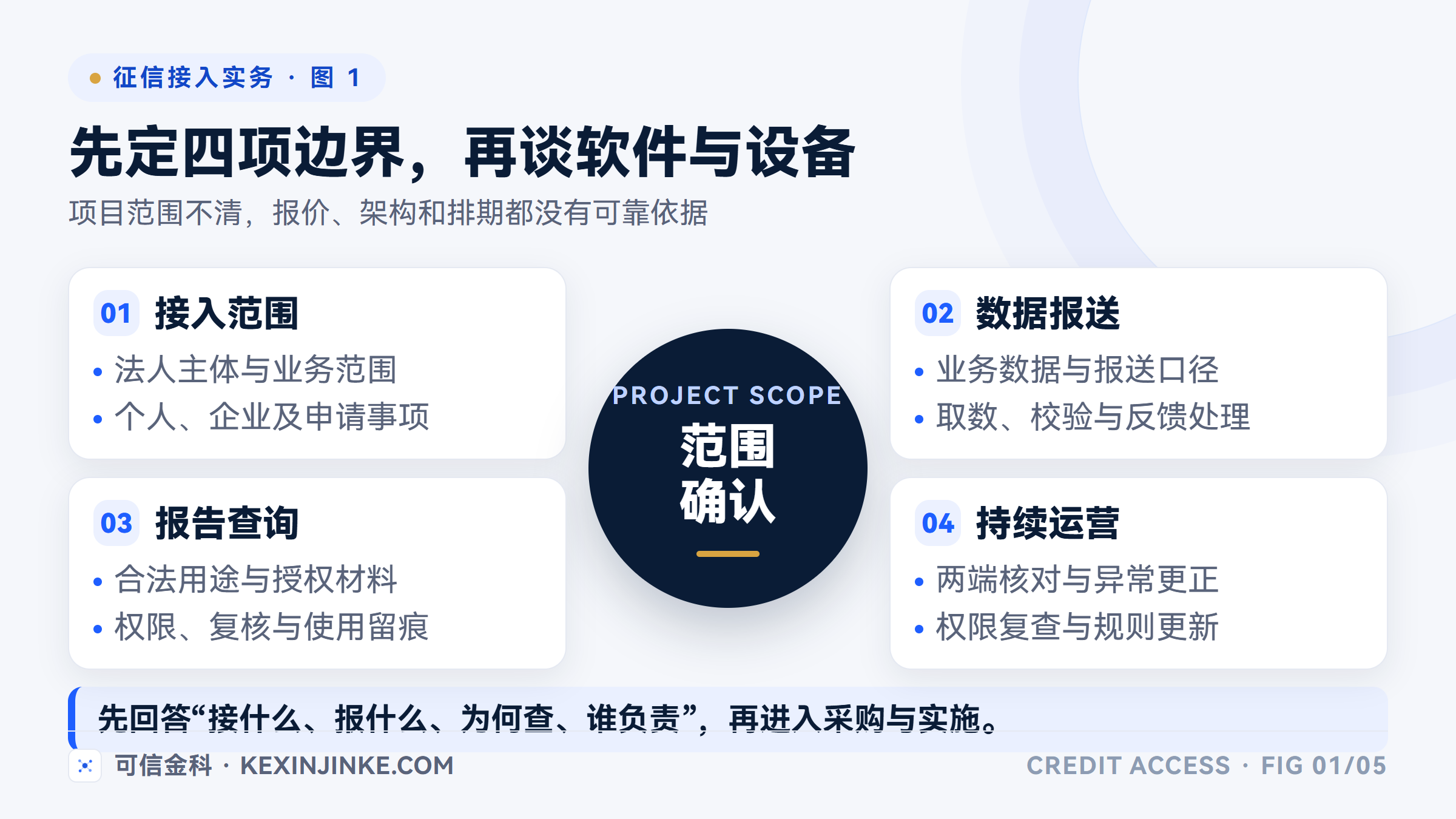

征信接入实施先确认接入范围、数据报送、报告查询和持续运营四项项目边界。

一、启动阶段先建立范围、责任、计划和依赖基线

接入评估报告是项目启动的输入。项目组据此明确个人或企业业务、存量数据边界、查询场景、部署位置及接口范围。尚未确认的账户类型、字段口径和外部要求,应列入待确认事项,不能直接写进开发任务。

责任基线应落实到具体部门和人员。业务部门解释产品、合同和状态变化;数据负责人确认来源及质量;合规部门确认查询用途、授权和制度要求;科技部门负责环境、网络、安全与接口协调;实施方承担约定范围内的系统建设和技术交付。

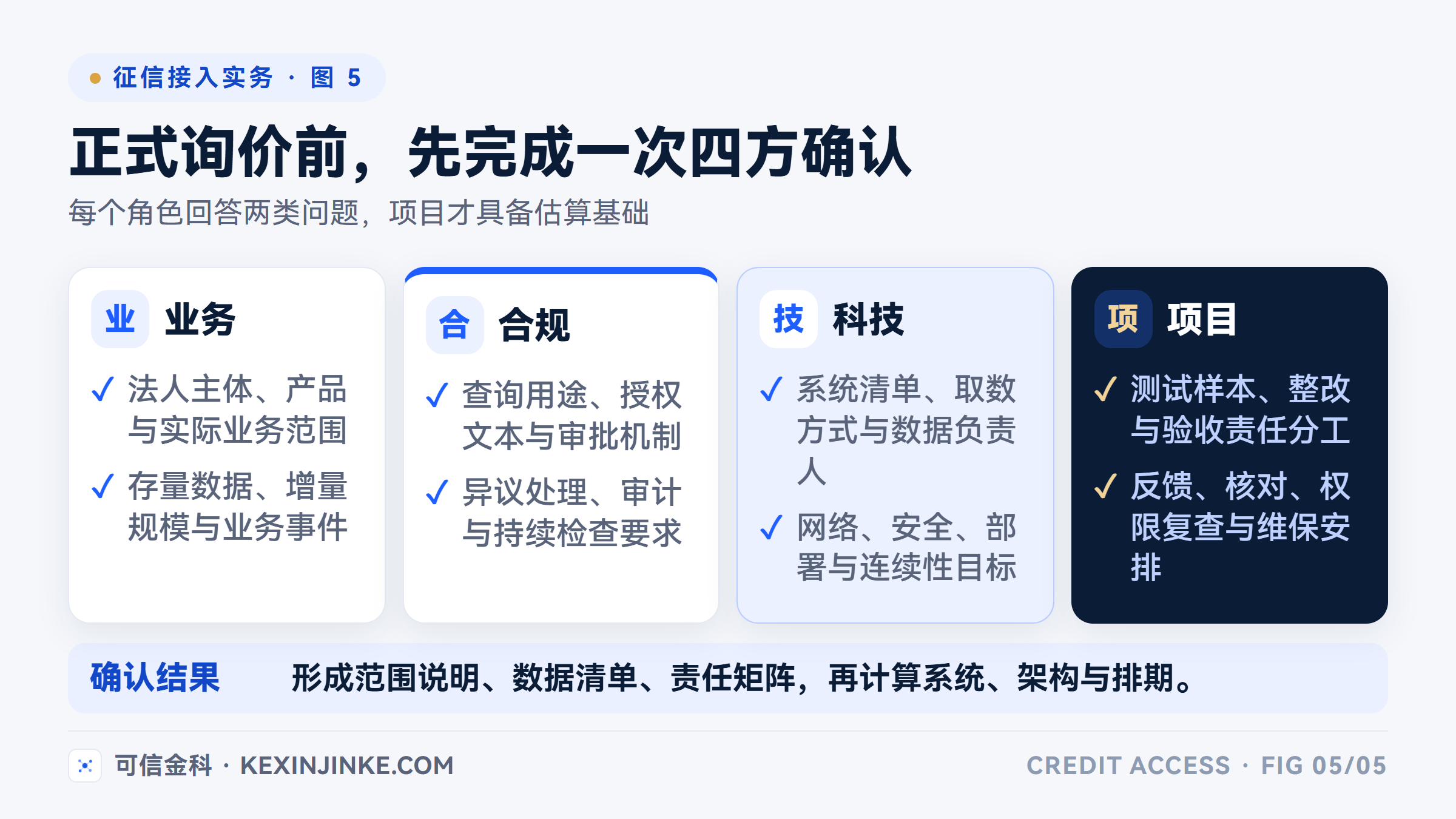

正式询价前,业务、合规、科技和项目四方应分别确认范围、控制要求、技术条件和验收责任。

项目计划应分别安排材料准备、技术方案、网络和账号申请、数据盘点、开发测试及外部验证。外部依赖要记录申请人、提交时间、反馈节点和升级路径。范围发生变化时,同步评估数据映射、接口、测试、工期和预算。

控制阶段主要工作成果阶段确认重点
启动与方案项目范围、责任分工、需求及实施方案评估结论已转成可执行任务
申请与准备材料目录、数据盘点、技术和网络方案缺口、负责人及外部依赖明确
建设与内测映射表、接口清单、SIT与UAT记录业务、数据和流程可以追溯
外部验证样本、材料、反馈及复测记录按本项目要求完成相应事项
上线与运行切换回退方案、手册和交接记录运行责任、监控及问题路径明确

各阶段可以交叉推进,是否进入下一阶段应以前置条件为准。

二、申请准备、数据盘点和技术方案按条件并行

申请准备应建立材料目录、版本、负责人和提交状态。主体资质、业务说明、制度文件、系统介绍及实施方案,应采用已经确认的接入主体和业务范围。2025年联合公告 废止了原融资性担保公司接入暂行规定,融资担保项目不能继续把旧文件作为现行办理依据。

技术工作先明确报送系统、查询前置系统、业务系统和外部网络的边界,再形成部署与网络方案。生产和测试环境、网络策略、账号证书、安全设备及备份监控等要求,应结合受理沟通确认。涉及属地人民银行科技管理要求的事项,应在设备采购和环境实施前取得明确意见。

硬件和高可用方案不能从历史项目直接复制。数据量、报送批次、查询并发、连续性要求、恢复目标和机构运维能力确认后,才能确定相应投入。

数据盘点可以同步进行。融资担保项目重点核对客户、被担保债务、担保合同、责任余额和代偿记录;融资租赁项目重点核对承租人、租赁合同、租金计划、应收租金、回款和合同状态。关键数据要能够说明来源、统计时点、维护部门和历史变化。

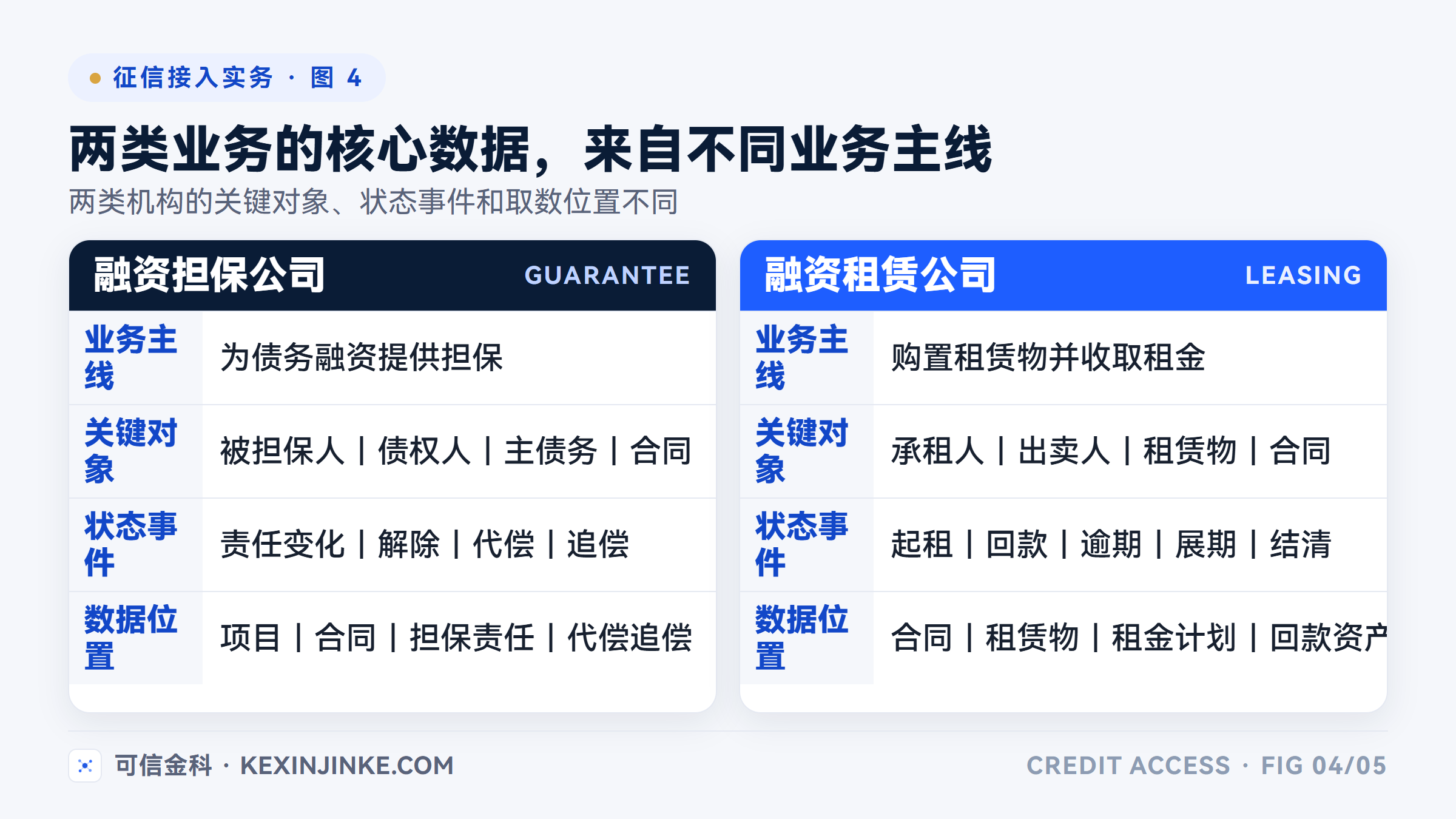

融资担保和融资租赁的业务主线、关键对象、状态事件与数据位置各不相同。

材料路径尚未确认时,可以先完成数据摸底和方案设计,但不宜锁定全部环境配置。专线、账号、证书及外部测试安排,应作为外部依赖单独排期。

三、系统建设从业务数据映射和接口边界开始

开发前应先确认数据映射。关键数据项应记录来源系统、业务含义、转换规则、码值、必填条件、统计时点、样例、责任人和版本。业务系统缺少必要数据时,应确定真实来源、补录方式和维护责任,不能由实施人员自行推定。

报送链需要覆盖数据抽取、规则校验、组包提交、反馈解析、错误定位、更正重报和任务监控。反馈错误应能追溯到源记录;源数据修正后,还要验证重新抽取、生成和报送的结果。

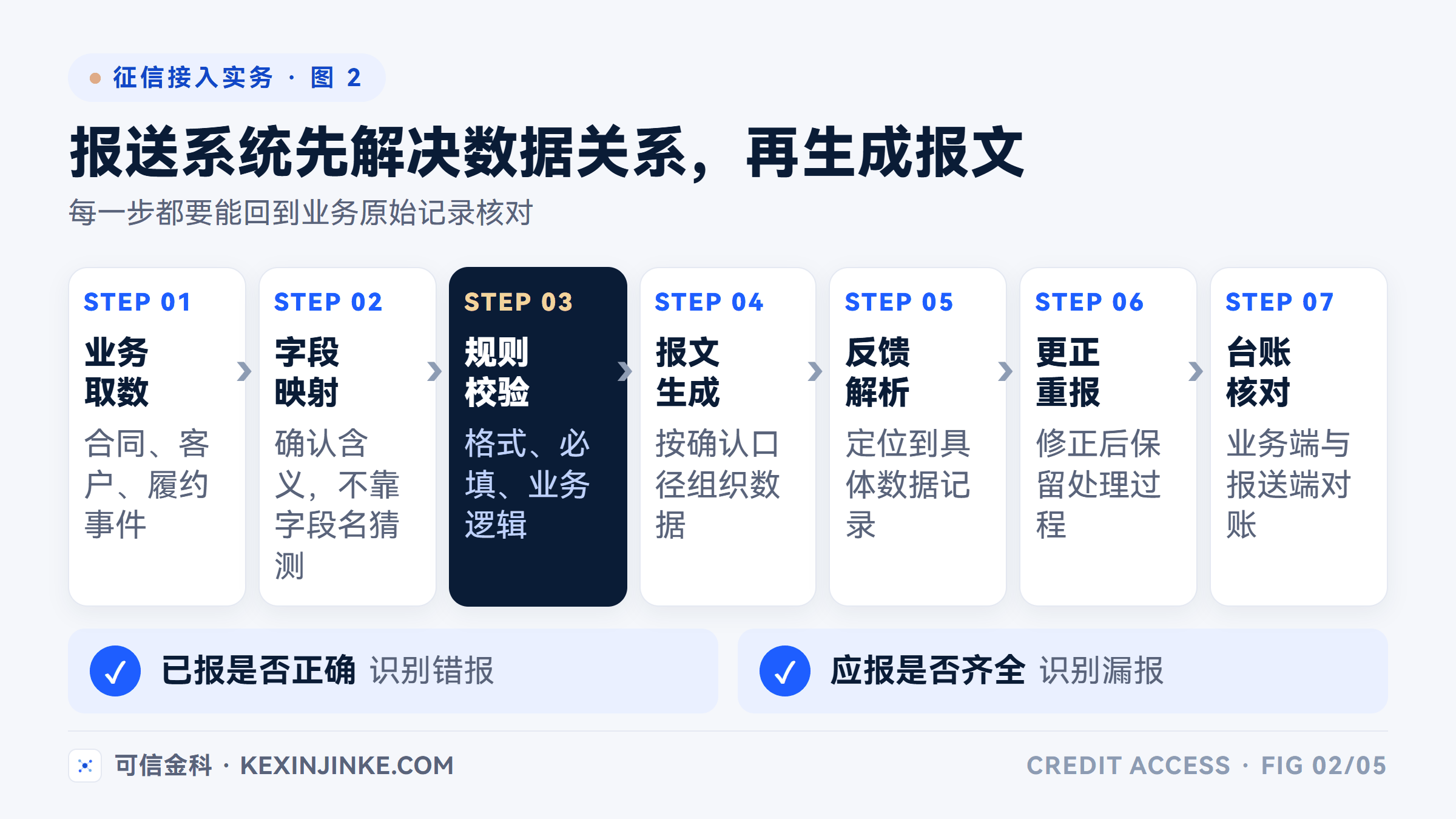

征信报送系统应完成业务取数、字段映射、规则校验、报文生成、反馈解析、更正重报和台账核对。

查询链从业务申请和授权材料开始,经过用途校验、审核、查询、报告使用和日志审计。中国人民银行公告〔2024〕第21号 要求人工查询实现查询、审核等环节分离;自动触发查询要严格设置规则并实行专人管理。系统流程、角色权限和日志应能证明相关控制实际执行。

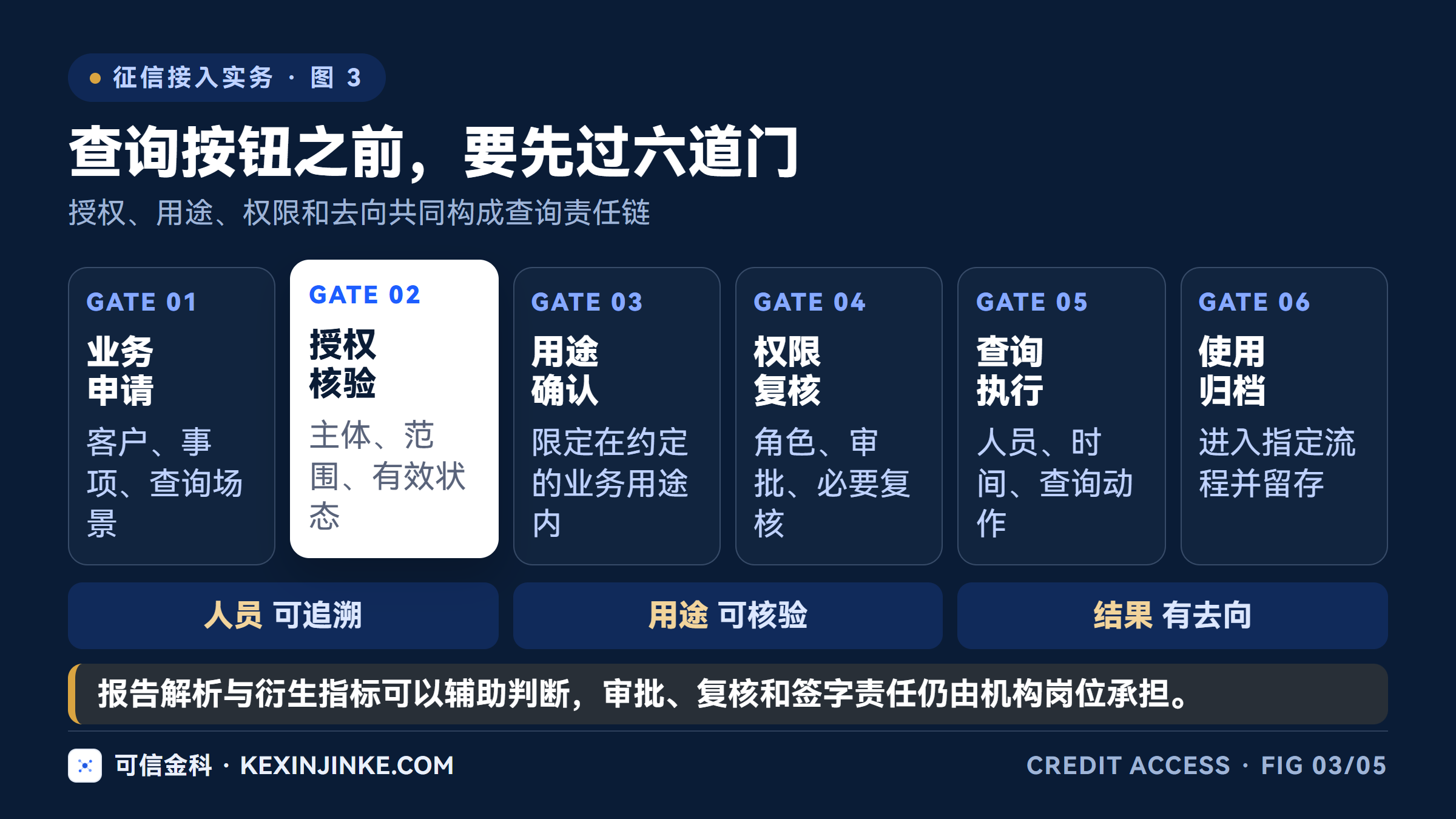

信用报告查询需要经过业务申请、授权核验、用途确认、权限复核、查询执行和使用归档六个环节。

接口清单应写明调用方向、数据内容、触发方式、异常码、重试机制和责任方。除核心业务系统外,还可能涉及风控、授权影像、统一身份、消息和监控日志。联调既要验证正常业务,也要覆盖重复请求、参数错误、权限不足、超时和网络中断。

四、内部测试与外部验证不能混成一次验收

系统集成测试即SIT,重点验证功能、映射、接口、批量任务、反馈处理、权限和异常。机构用户验收即UAT,应使用具有代表性的业务样本,检查金额、状态、时间和业务事件,并验证查询申请、授权、审核及报告使用过程。

外部验证可能包括材料核验、样本准备、联调测试、反馈整改和权限事项。材料核验可以早于内测或与建设并行,不应固定为内部验收后的“第三层测试”。具体样本、批次、组织方式和轮次,应按本项目要求确认,也不能承诺一次通过。

提交外部测试前应确认:映射和业务口径已经明确,测试数据能够回到原始合同或账户,SIT与UAT的阻断问题已经关闭,所需环境和材料已经准备。

测试矩阵应把需求对应到测试对象、步骤、预期结果、证据和责任方。问题台账记录现象、影响范围、原因、修复方式及复测结果。源数据问题由数据所属系统负责人确认;业务状态和计算口径由业务部门确认;查询用途、授权和制度问题由合规部门确认;环境与接口问题由科技部门协调。

五、上线完成后,项目责任转入常态运行

上线检查单要写清数据基线、增量衔接、账号权限、网络证书、配置备份、执行人、验证人、回退触发条件和决策人。旧系统升级项目还要确定历史反馈的处理方式,以及切换期间新增业务进入哪套系统。

切换完成后应安排运行观察。报送侧关注批量任务、报文生成、反馈错误、积压和两端差异;查询侧关注失败原因、异常频次、权限和日志;运维侧关注接口耗时、资源、证书到期、备份和告警。

正式运行后,报送反馈应按固定路径处理:定位源记录、确认责任、修正数据、重新生成、重报并核对。查询侧持续复核授权文本、用户权限、报告流转和异常查询。《征信业管理条例》 规定的信息提供、授权用途、异议处理和安全责任,不会因项目验收而结束。

项目交接应包括需求与映射、接口和配置、测试及问题记录、上线回退方案、操作运维手册和培训记录。交接完成后,系统建设工作告一段落,持续报送、合规查询和数据质量责任转入机构的常态化运行管理。
